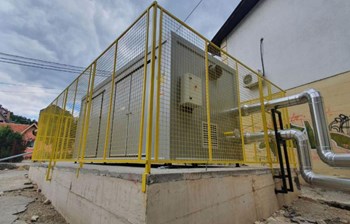

U Čačku je u toku zamena dotrajalog toplovoda, vredna 1,7 miliona evra, koja bi trebalo da unapredi sistem grejanja u gradu i omogući priključenje novih korisnika. Radovi se izvode zahvaljujući projektu nemačke KfW, a izvođač je, po osnovu međunarodnog tendera koji je raspisalo Ministarstvo energetike, konzorcijum danskog "Logstor"-a i austrijskog "Strabag"-a.
- Na ovom delu počiva osnova grejanja grada, oko 60%, postojeći magistralni vrelovod je dotrajao, a obnovom stvaramo uslove za sigurnost snabdevanja toplotnom energijom u narednih 30 godina. Grad se širi na osovini Alvadžinica-Avenija lipa, pa će ovo omogućiti i priključenje novih korisnika – rekao je direktor JKP "Čačak", Petar Domanović.
Prema njegovim rečima, radovi u ovoj etapi će se odvijati do kraja septembra, odnosno do početka grejne sezone, jer već u oktobru može biti hladnog vremena. Zamena vrelovoda odvijaće se na tri pravca, od korita Lozničke reke, preko Nemanjine i Bulevara Vuka Karadžića, do Ulice Stefana Prvovenčanog, zatim od iste početne tačke niz Bulevar oslobođenja do "Slovasa", i trećem, Ulicom Svetozara Markovića do "Čačanske banke" u centru grada, ukupne dužine 4.000 metara. Osnovni razlog obnove toplovoda leži u dotrajalosti i nastalim gubicima do 23% energije, a koji će novom infrastrukturom biti smanjeni.
- U centru grada, gde su cevi zamenjene pre nekoliko godina, gubici su ispod evropskog proseka, oko 4%. Iz energetske uštede koju ćemo ostvariti ovim radovima stvoriće se uzlovi da vratimo kreditni deo aranžmana – pojašnjava Domanović.
Oko 15% projekta KfW-a čine donacije, a ostatak krediti sa 2,5% kamate godišnje, koji će se vraćati četiri godine, počev od 2015. i to najvećim delom iz uštede na gubicima. Tehnički direktor JKP "Čačak", Nenad Ocokoljić, napomenuo je da je početak radova zavisio od međunarodnih firmi, i da se krenulo sa zakašnjenjem.
- Krajnji rok za završetak poslova je početak grejne sezone 2014. godine. Bilo je problema pri isporuci materijala, oprema je stizala iz nekoliko zemalja, i tek po prispeću stvoreni su uslovi za otpočinjanje radova – naglasio je on.
- Urađeni su detaljni proračuni, primenjena su najnovija dostignuća u ovoj oblasti, pa ćemo dobiti savremeni sistem vrelovodne mreže koji će narednih 30 godina grejati korisnike uz minimalne gubitke – tvrdi Ocokoljić.
